Sanierung Mühleweiher Burgwies 2002
Auf Verfügung der Baudirektion hat die Stadt Zürich die Dammstabilität
und die Hochwassersicherheit überprüfen lassen. Die Untersuchung
zeigt, dass die nötigen Sicherheiten vorhanden sind. Für die
Erhaltung der Sicherheiten und des Bestands des Weihers sind jedoch bauliche
Massnahmen erforderlich:
- Ufermauer Wehrenbach. Die ca. 20 m lange Ufermauer zwischen
Hochwasserentlastung und dem Grundablass ist teilweise unterkolkt und
muss unterfangen werden. Die Mauer soll zudem mit einer Konstruktion
aus Bruchsteinen ca. 10 m bachabwärts verlängert werden.
- Dammfuss. Beim Auslauf des Weihers muss der Dammfuss am Wehrenbach
auf einer Lange von ca. 15 m mit einem Blockwurf neu gesichert werden.
Das Betonrohr des Auslaufes vom Weiher (Durchmesser 30 cm) muss dabei
verkürzt werden, das es durch Geschwemmsel im Wehrenbach immer
wieder verstopfte.
- Dammkrone. Festigung (Abtrag und Neuaufbau) der ca. 55 m langen
Dammkrone zwischen der Hochwasserentlastung und dem Auslauf. Erhöhung
auf die ursprüngliche Höhe für ein Freibord von 40 cm
bei normalem Wasserstand.
- Auslauf. Zur Verhinderung von Verstopfungen ist im Weiher vor
dem Auslauf eine Tauchwand zu erstellen.
- Bäume auf dem Damm. Die Bäume wurden bereits gefällt
und sind nicht Teil der vorliegenden Arbeiten.
- Hochwasserentlastung. Öffnen der Hochwasserentlastung:
Ersatz des ca. 2 m langen Betonrohrs (Durchmesser 70 cm) durch
ein offenes Gerinne.
- Fassung. Die linke Ufermauer im Wehrenbach unterhalb der Fassung
ist auf eine Länge von ca. 3 m unterspühlt und muss unterfangen
werden. Oberhalb der Fassung ist die Mauer auf einer Länge von
ca. 3 m zu erneuern.
|
|

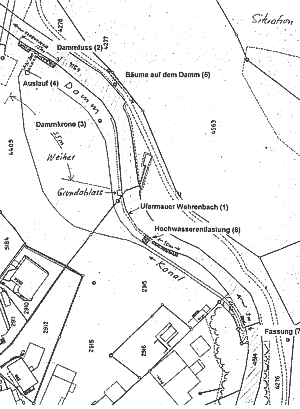

Situationsplan |
|
Die Bauarbeiten beginnen am 13. Juni 2002 und dauern bis ca. Ende August
2002
Fragen zu dieser Baustelle beantwortet Ihnen:
Örtliche Bauleitung:
Herr H. Kaspar
Ingenieurbüro Basler + Hofmann
Telefon: 01-387 11 22
Projektleitung:
Tiefbauamt der Stadt Zürich
Herr Willi Zuberbühler
Telefon: 01-216 22 80
|
